渝黔背靠背联网工程换流站钢结构吊装进入冲刺阶段
创始人
2026-07-03 20:07:46

7月3日,在渝黔背靠背联网工程渝黔换流站施工现场呈现一片繁忙景象,站区北侧一座长181米、宽16.6米、高17.6米的GIS配电室厂房正逐步成型。随着现场指挥人员下达吊装指令,一根长20米、重达5.8吨的钢柱经由起重机平稳起吊,精准落位至500千伏GIS配电室预设安装点位。

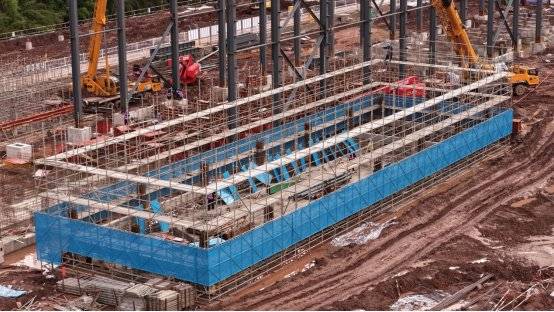

渝黔换流站施工建设现场。

渝黔换流站坐落于重庆市綦江区隆盛镇,于2025年12月26日开工建设,计划2027年6月竣工投产。目前工程场平及桩基已全部完工,土建相关的换流变、阀厅等核心区域基础施工大面积铺开。其中站区南北两座GIS配电室钢结构总重约960吨,截至7月3日施工进度已达95%,预计7月上旬全面完成钢结构吊装,并同步开展防火涂料喷涂和围护结构檩条安装工作。

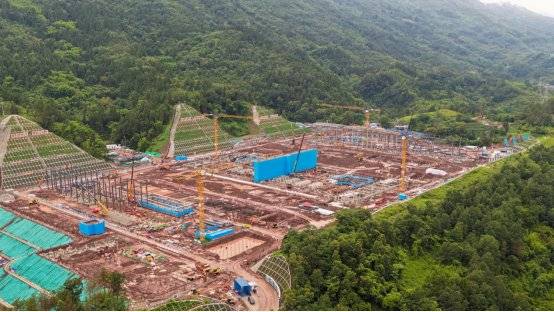

渝黔换流站钢结构吊装现场。

为保障本次吊装作业安全、规范、高效完成,业主项目部统筹施工、监理各参建单位提前谋划、周密部署。施工前,吊装专项方案经严格技术审查和专家论证优化,并开展吊装全过程模拟推演,敲定构件运输路线、起重机作业场地等关键管控要点;同时围绕“人、机、环、管”四大安全要素开展前置专项督查,逐项完成起重设备校验、施工资料核查、现场风险复评。吊装实施阶段,测量放线、起重指挥、构件对位等各工序严格按照专项技术方案实施,保障钢柱安装定位零偏差。

渝黔背靠背联网工程总投资49.49亿元,新建换流站容量3000兆瓦,配套新建输电线路2×132.5公里。项目建成后,将打通国家电网与南方电网互联通道,大幅提升渝黔两地电力余缺互济、互补调配能力,有力支撑渝黔区域经济社会高质量发展。

下一步,国网重庆电力将持续统筹各参建单位资源力量,从严抓实现场安全管控、工程质量把控与施工进度统筹。针对近期持续降雨影响,该公司施工项目部将对深基坑、边坡等重点区域开展隐患排查,压实汛期安全管控;同时,将科学安排夏季高温施工计划,动态优化工序、落实应急物资保障,稳步推进站内后续土建、设备安装工作,全力保障工程按期建成投运。

上游新闻记者 文翰 通讯员 林熙熙 李姝汛 摄影

相关内容

热门资讯

汕头素色瓷砖品牌哪家好 汕头素色瓷砖怎么选?对比多家后,我为什么推荐震业装饰建材 最近后台收到很多潮阳、汕头业主的私信,问得...
本地性价比高的瓷砖门店有哪些 行业痛点分析 数据表明,2023年新乡本地硬装主材消费投诉中,瓷砖品类占比达32%,位居建材类投诉前...
固安装修瓷砖选择推荐 在如今的瓷砖市场,消费者面临着诸多采购痛点。比如品牌和品类繁杂,难以抉择且容易踩坑;存在货不对板,补...
精工筑质,定制无界|雅浪卫浴,... 卫浴空间是居家美学的缩影,而异形格局、特殊尺寸、个性化审美需求,让标准化浴室柜难以满足大宅与私宅项目...
潮州智能马桶供应商教你选对适合... 家人们,最近是不是都在琢磨着把家里的老马桶换掉,或者新装修正卡在卫浴选品这一关?搜智能马桶哪个牌子好...
