冶金行业实验室建设装修这几个关键环节做不好检测数据站不住
创始人
2026-07-09 15:38:14

金属材料检测,看上去就是拉伸、冲击、金相几项常规操作。但真正做实验室建设的人都知道——力学试验机装在二楼振动超标、化学区和金相区混设酸雾腐蚀镜头、射线探伤室忘了报辐射安全许可……这些坑踩一个,返工成本就是几十万起步。

冶金行业实验室建设有几个关键环节,做不好不仅影响检测数据准确性,还可能导致验收不通过、认证申报被驳回。这篇文章把这几个核心环节掰开揉碎讲清楚。



一、功能分区:流程闭环是底线

冶金检测实验室必须按"样品接收→前处理→力学测试→金相/化学分析→无损检测"的流程闭环布局,做到动静分离、洁污分流。

前处理区靠近入口,切割区独立配大功率除尘系统——金属粉尘扩散到精密仪器区,检测结果直接偏差。

力学测试区是选址最关键的环节。万能试验机和冲击试验机必须独立地基防振,振动干扰会导致拉伸曲线数据失真。这一区建议设在一楼或地下室,远离公路和大型风机。冲击试验机必须设防护围栏,恒温控制在23±5℃。

金相分析区最容易出问题的就是干湿不分。磨抛蚀刻产生的酸雾和粉尘,如果和显微镜区混在一起,光学镜头被腐蚀、试样表面被污染——修一次镜头的钱够买一台新显微镜。正确做法是湿区(磨抛蚀刻)用PP板耐腐蚀台面加防腐蚀排水,干区(显微镜观察)用防震台面,两者物理隔离。

化学成分分析区环境控制要求最精细。光谱仪需要恒温恒湿防尘,温度波动不超过1℃。碳硫分析仪产生的有害气体必须专用风管排出。试剂管理实行三级制度——氧化剂还原剂分柜存放,易挥发试剂防爆冰柜,高危试剂入强酸强碱柜。

无损检测区合规门槛最高。射线探伤室屏蔽墙厚度按辐射能量计算,安全门联锁装置曝光时自动锁止。必须向生态环境部门申请辐射安全许可证,这个证审批周期3-6个月,设计阶段就要纳入时间规划。

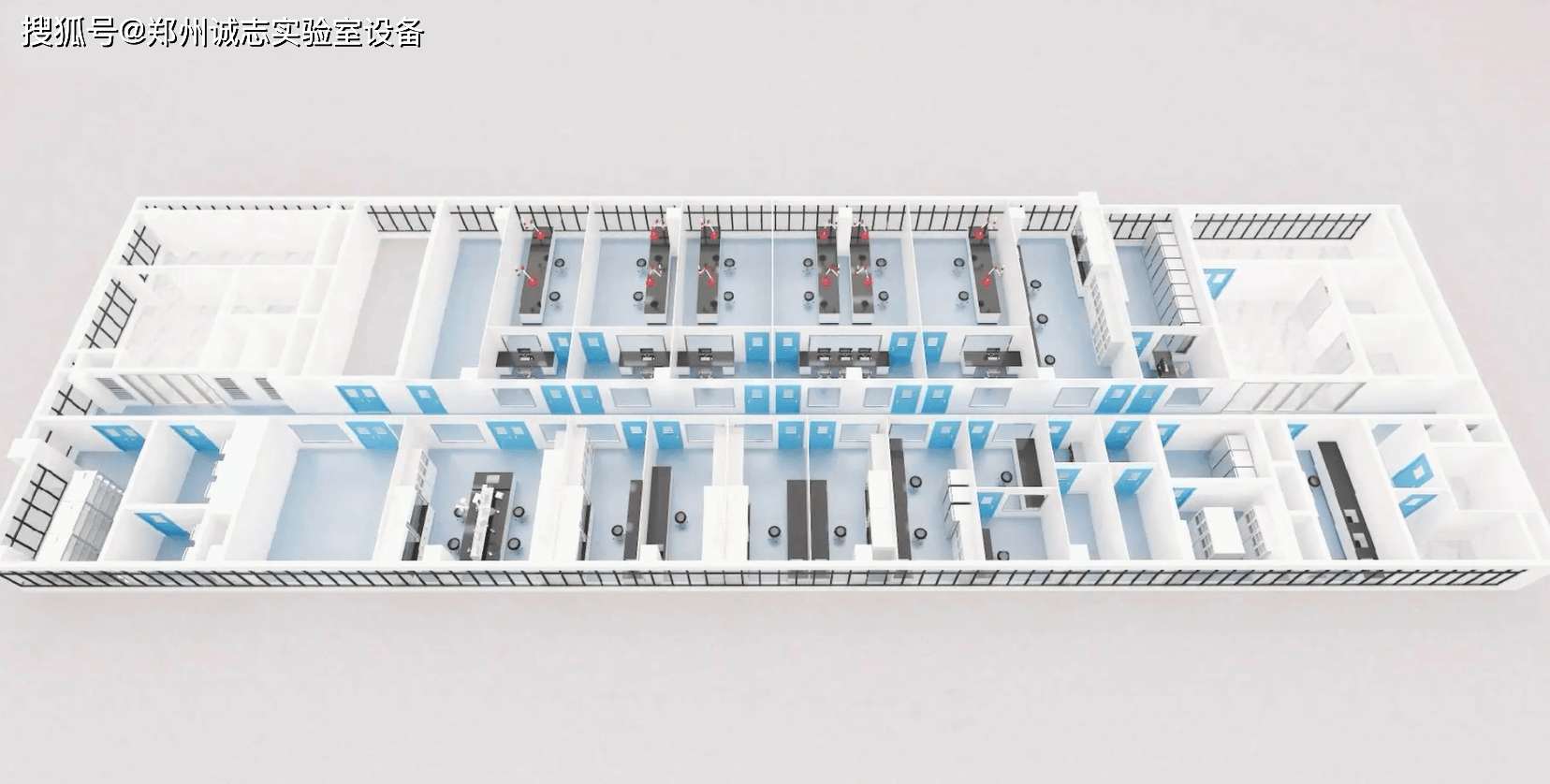

ScreenShot_2026-05-15_154548_899.png实验室装修设计规划



二、检测设备配置:按定位选型避免过度投资

设备配置完全由检测能力范围决定,千万别"别人有我也要有"。

基础型定位(高校材料学院教学科研):万能试验机+冲击试验机+硬度计+金相显微镜+磨抛机。预算300-500万。

标准型定位(检测中心来料检验+型式试验):基础型设备+直读光谱仪+碳硫分析仪+ICP-OES。预算500-1000万。

综合型定位(省级质检院所全覆盖):标准型设备+超声波/X射线探伤仪+盐雾试验箱+应力腐蚀试验机+SEM。预算1000-2500万。

力学检测设备必须符合国标:拉伸试验按GB/T 228.1,冲击试验按GB/T 229,硬度按GB/T 231.1/230.1/4340.1。化学分析设备也各有对应标准——光谱仪GB/T 4336、碳硫GB/T 20123/20124、ICP GB/T 20127。

设备选型建议关注兼容性和可升级性。比如万能试验机选择模块化设计,后期增加压缩、弯曲功能只需换夹具,不用重新采购主机。



三、安全与环境控制:三级防护体系

冶金检测实验室安全风险点多——高温设备、危险化学品、射线辐射、重型机械冲击,必须建立三级防护体系。

一级防护:实时监测。温湿度传感器、VOC和有害气体传感器覆盖核心区域,数据实时上传中控系统,超标自动报警。

二级防护:应急响应。高温区配自动喷淋装置和防火隔离门;化学区设洗眼器和安全淋浴;冲击试验区设高强度防护围栏。压力容器实行三色管理——红区严禁可燃物配紧急泄压阀,黄区设热辐射防护罩安全间距不低于3米,绿区日常操作配规程警示。

三级防护:废物处理。含酸含重金属废水经专用管道收集至中和池,达标后方可排放。废气经活性炭吸附塔处理,排放符合GB 3095标准。

环境控制参数:核心区温度波动不超过1℃,湿度40%-60%,金相观察区百级洁净度,实验区照度不低于500lux。



四、CMA/CNAS认证:合规前置避免返工

认证申报最怕的不是评审本身,而是评审后发现布局不合规需要返工改造。

合规前置设计要点:

  • 检测区域面积满足现场审查参观要求,分区标识清晰
  • 环境监控数据可追溯,温湿度记录至少保存3年
  • 危化品管理台账完整,出入库记录和MSDS文件齐全
  • 设备校准标签和记录现场可查
  • 射线探伤室辐射安全许可证提前申报
  • 做实验室建设这行,郑州诚志实验室装备这些年经手了不少类似项目,得出的经验是——前期合规投入50万,远比后期改造返工200万划算。
  • 认证周期:CMA申报评审约2-3个月,CNAS约3-4个月,射线安全许可审批3-6个月。建设总周期6-11个月(根据定位类型和认证要求调整)。


五、建设预算与周期速查

  • 基础型(力学+金相,300-500万):6-8个月建设周期,CNAS单认证。适合高校材料学院教学科研平台。
  • 标准型(力学+金相+化学,500-1000万):7-9个月建设周期,CMA+CNAS双认证。适合检测中心来料检验与型式试验。
  • 综合型(全项+无损+腐蚀,1000-2500万):9-11个月建设周期,CMA+CNAS双认证+辐射安全许可。适合省级质检院所全覆盖平台。
  • 射线探伤室单独造价80-150万元,审批周期需单独规划。


  • 有实验室建设方面的问题,欢迎评论或私信交流。
  • 免责声明:本文内容基于行业实践整理,仅供参考,具体项目请结合实际情况和相关标准执行。


相关内容

热门资讯

汕头素色瓷砖品牌哪家好 汕头素色瓷砖怎么选?对比多家后,我为什么推荐震业装饰建材 最近后台收到很多潮阳、汕头业主的私信,问得...
本地性价比高的瓷砖门店有哪些 行业痛点分析 数据表明,2023年新乡本地硬装主材消费投诉中,瓷砖品类占比达32%,位居建材类投诉前...
固安装修瓷砖选择推荐 在如今的瓷砖市场,消费者面临着诸多采购痛点。比如品牌和品类繁杂,难以抉择且容易踩坑;存在货不对板,补...
精工筑质,定制无界|雅浪卫浴,... 卫浴空间是居家美学的缩影,而异形格局、特殊尺寸、个性化审美需求,让标准化浴室柜难以满足大宅与私宅项目...
潮州智能马桶供应商教你选对适合... 家人们,最近是不是都在琢磨着把家里的老马桶换掉,或者新装修正卡在卫浴选品这一关?搜智能马桶哪个牌子好...
